Ein gut strukturierter Projektplan ist das Fundament für den Erfolg eines jeden Projekts. In diesem Beitrag erfahren Sie, wie Sie einen Projektplan Schritt für Schritt erstellen, welche Elemente unbedingt enthalten sein sollten und wie Sie häufige Fehler vermeiden können. So legen Sie den Grundstein für eine erfolgreiche Projektumsetzung.

Das Wichtigste in Kürze:

  • Ein klar definierter Projektplan mit spezifischen Zielen, Meilensteinen und einer gut durchdachten Struktur ist entscheidend für den Projekterfolg.
  • Eine flexible Planung, die regelmäßige Überprüfungen und Anpassungen ermöglicht, hilft, auf unvorhergesehene Veränderungen effektiv zu reagieren.
  • Klare Kommunikationsprozesse und eine sorgfältige Ressourcenplanung gewährleisten, dass alle Beteiligten informiert und die notwendigen Mittel effizient eingesetzt werden.

Was ist ein Projektplan?

Ein Projektplan strukturiert und steuert den gesamten Projektverlauf. Er dient als Fahrplan und enthält alle wesentlichen Informationen wie Projektziele, Zeitplan, Ressourcen und Verantwortlichkeiten. Damit bildet er die Grundlage für eine effiziente Projektsteuerung.

Wichtige Bestandteile sind Zieldefinition, Ablauf- und Zeitplan, Ressourcenplanung, Meilensteine, Risiken, Kommunikation und Budget. Durch diese Struktur sorgt der Plan dafür, dass das Team die Ziele termingerecht und im Budgetrahmen erreicht.

Im Gegensatz zum Projektstrukturplan (PSP), der Arbeitspakete und deren Beziehungen darstellt, verfolgt der Projektplan einen ganzheitlichen Ansatz. Er integriert strategische Elemente wie Erfolgskriterien und Stakeholder-Einbindung und koordiniert sämtliche Aktivitäten und Ressourcen.

Warum ist ein Projektplan wichtig?

Ein Projektplan bietet mehrere Vorteile:

  • Nachvollziehbarkeit und Steuerung: Erlaubt regelmäßige Fortschrittskontrollen und notwendige Anpassungen, was die Zusammenarbeit und das Vertrauen der Stakeholder stärkt.
  • Klarheit und Transparenz: Definiert Projektziele und den Weg dorthin, sodass alle Beteiligten wissen, was von ihnen erwartet wird.
  • Vermeidung von Missverständnissen: Fördert ein gemeinsames Verständnis und stellt sicher, dass das Team auf ein Ziel hinarbeitet.
  • Effektives Risikomanagement: Identifiziert frühzeitig potenzielle Risiken und ermöglicht proaktive Gegenmaßnahmen.
  • Optimale Ressourcennutzung: Sorgt für eine effiziente Verteilung von Zeit, Budget und Personal, um Engpässe zu vermeiden.

Aufbau und Struktur eines Projektplans

Ein Projektplan umfasst mehrere zentrale Elemente, die das Projekt zielgerichtet steuern:

  • Kommunikation und Risikomanagement: Der Plan regelt, wie das Team intern sowie mit Stakeholdern kommuniziert. Zudem werden potenzielle Risiken frühzeitig identifiziert und Gegenmaßnahmen eingeplant, um Probleme proaktiv zu lösen und eine reibungslose Zusammenarbeit zu gewährleisten.
  • Projektziele und Anforderungen: Sie definieren, was erreicht werden soll und welche Anforderungen das Team erfüllen muss. Klare Zielsetzungen machen den Erfolg messbar und lenken das Projekt in die richtige Richtung.
  • Zeitplan und Meilensteine: Hier werden die wichtigsten Aufgaben und Deadlines festgelegt. So bleibt das Projekt auf Kurs, und alle Beteiligten wissen, welche Aufgaben bis wann erledigt werden müssen.
  • Ressourcenplanung und Budgetierung: Eine optimale Verteilung von Personal, Material und Finanzen verhindert Engpässe und stellt sicher, dass das Projekt effizient voranschreitet, ohne das Budget zu überschreiten.

Projekte einfach planen und organisieren mit TimO®

Produktbild
  • Gesamter Projektablauf von Akquise bis Abrechnung
  • Übersichtliche Prozesse dank Kanban-Board und GANTT-Diagramm
  • Kostenloser Telefonsupport – ohne Warteschleife

Projektplan erstellen: So gehen Sie vor

1. Anforderungen erfassen und analysieren

Der erste Schritt beim Erstellen eines Projektplans besteht darin, die Anforderungen gründlich zu erfassen und zu analysieren. Dabei sammeln Sie alle Informationen, die für das Projekt relevant sind. Dazu gehören die Wünsche und Bedürfnisse der Stakeholder, gesetzliche Vorgaben, technische Spezifikationen und funktionale Anforderungen. Diese Phase bildet die Grundlage für den gesamten Projektplan, da sie sicherstellt, dass das Projekt auf klar definierten Erwartungen basiert.

Nachdem Sie die Anforderungen erfasst haben, analysieren Sie diese sorgfältig, um ihre Machbarkeit zu prüfen und eventuelle Widersprüche oder Lücken zu identifizieren. Es ist wichtig, in dieser Phase alle Stakeholder einzubeziehen, um sicherzustellen, dass nichts übersehen wird. Die Anforderungen müssen klar, vollständig und messbar sein, damit sie später im Projektumfeld überprüfbar sind. Eine präzise Anforderungsanalyse minimiert das Risiko von Änderungen während des Projekts und sorgt für eine reibungslose Umsetzung.

Abschließend dokumentieren Sie die Anforderungen in einem Anforderungskatalog oder Lastenheft. Dieses Dokument dient als Referenzpunkt für das gesamte Projektteam und stellt sicher, dass alle Beteiligten dieselben Ziele verfolgen. Die klare Erfassung und Analyse der Anforderungen bildet die Basis für den Erfolg des Projekts und erleichtert die Planung der nächsten Schritte.

2. Projektziele definieren

Nachdem die Anforderungen erfasst und analysiert wurden, definieren Sie die Projektziele. Ein gut definiertes Ziel gibt dem gesamten Projekt eine klare Richtung und hilft dem Team, den Fokus zu bewahren. Idealerweise formulieren Sie die Ziele nach der SMART-Methode: Sie sollten spezifisch, messbar, erreichbar, relevant und zeitgebunden sein. Dieses Vorgehen stellt sicher, dass die Ziele klar und verständlich sind und das Projektteam eine gemeinsame Vision verfolgt.

Neben der allgemeinen Zieldefinition sollten Sie auch Zwischenziele festlegen, die den Fortschritt des Projekts messbar machen. Diese Meilensteine helfen, den Erfolg in den verschiedenen Phasen des Projekts zu überprüfen. Indem Sie klare Erfolgskriterien für jede Projektphase definieren, schaffen Sie eine Grundlage für das Monitoring und die Bewertung des Projektfortschritts.

Die Definition der Projektziele schließt auch die Priorisierung der Ziele ein. In vielen Projekten gibt es konkurrierende Ziele, die Sie unterschiedlich gewichten musst. Diese Priorisierung stellt sicher, dass das Team bei Zielkonflikten schnell und fundiert Entscheidungen trifft. Klare und gut priorisierte Ziele sind entscheidend für die Ausrichtung des Projekts und tragen maßgeblich zum Gesamterfolg bei.

3. Erfolgskennzahlen festlegen

Um den Erfolg eines Projekts zu messen, legen Sie klare und messbare Erfolgskennzahlen (Key Performance Indicators) fest. Diese Kennzahlen helfen Ihnen, den Fortschritt des Projekts kontinuierlich zu überwachen und sicherzustellen, dass er den definierten Zielen entspricht. Zu den gängigen KPIs gehören Faktoren wie Termintreue, Budgeteinhaltung und Qualitätsstandards. Durch die Festlegung dieser Kennzahlen erhalten Sie eine objektive Basis, um den Projekterfolg zu bewerten.

Bei der Auswahl der Erfolgskennzahlen ist es wichtig, dass sie zu den spezifischen Zielen Ihres Projekts passen. Beispielsweise kann die Einhaltung des Zeitplans in einem zeitkritischen Projekt eine zentrale Rolle spielen, während in anderen Projekten die Einhaltung des Budgets oder die Kundenzufriedenheit im Vordergrund stehen. Indem Sie die passenden KPIs definieren, richten Sie das Monitoring des Projekts optimal auf die wesentlichen Erfolgsfaktoren aus.

Erfolgskennzahlen dienen nicht nur der Bewertung, sondern auch der Steuerung des Projekts. Sie nutzen diese Kennzahlen, um frühzeitig auf Abweichungen zu reagieren und geeignete Maßnahmen zu ergreifen. Regelmäßige Überprüfungen der KPIs ermöglichen es Ihnen, das Projekt flexibel an neue Herausforderungen anzupassen und den Erfolg langfristig sicherzustellen.

4. Beteiligte und Rollen definieren

Ein wesentlicher Schritt bei der Erstellung eines Projektplans ist die Definition der Beteiligten und ihrer Rollen. In dieser Phase identifizieren Sie alle Personen und Gruppen, die am Projekt beteiligt sind oder von dessen Ergebnis betroffen sein könnten. Dazu zählen sowohl interne Teammitglieder als auch externe Stakeholder wie Kunden, Lieferanten oder Geschäftspartner. Eine klare Zuweisung von Rollen und Verantwortlichkeiten stellt sicher, dass jeder weiß, was von ihm erwartet wird und wie er zum Erfolg des Projekts beiträgt.

Nachdem Sie die Beteiligten identifiziert haben, definieren Sie die spezifischen Rollen innerhalb des Projekts. Hierbei legen Sie fest, wer für welche Aufgaben verantwortlich ist und wer Entscheidungen trifft. Diese Rollenverteilung schafft klare Strukturen und verhindert Missverständnisse. Zudem stellt sie sicher, dass das Projektteam effizient zusammenarbeitet und alle notwendigen Kompetenzen abdeckt. Typische Rollen in einem Projekt umfassen den Projektleiter, Teammitglieder, Fachexperten oder Stakeholder.

Zusätzlich zur Rollenverteilung definieren Sie die Kommunikationswege zwischen den Beteiligten. Dies umfasst regelmäßige Meetings, Berichte und Feedback-Schleifen, um sicherzustellen, dass alle stets über den aktuellen Projektstatus informiert sind. Klare Rollen und etablierte Kommunikationsstrukturen fördern die Zusammenarbeit und minimieren das Risiko von Fehlern oder Verzögerungen im Projektablauf.

5. Budgetierung des Projekts

Die Budgetierung spielt ebenfalls eine zentrale Rolle bei der erfolgreichen Umsetzung eines Projekts. Zunächst müssen alle erwarteten Kosten erfasst werden, die im Laufe des Projekts anfallen könnten. Dazu zählen direkte Kosten wie Personal, Material und externe Dienstleistungen sowie indirekte Kosten wie Verwaltung und Reserven für unvorhergesehene Ausgaben. Eine gründliche Kostenkalkulation hilft Ihnen, finanzielle Engpässe zu vermeiden und stellt sicher, dass das Projekt innerhalb des festgelegten Budgets bleibt.

Nachdem die Kosten ermittelt wurden, wird ein detaillierter Budgetplan erstellt. In diesem Plan weisen Sie den verschiedenen Projektphasen und Aufgaben spezifische Budgets zu. Dieser Budgetplan ermöglicht es Ihnen, die Ausgaben zu kontrollieren und gegebenenfalls Anpassungen vorzunehmen. Durch die regelmäßige Überprüfung des Budgets behalten Sie die Kostenentwicklung im Blick und können frühzeitig auf Abweichungen reagieren.

Zusätzlich richten Sie ein Controlling-System ein, um die Budgeteinhaltung kontinuierlich zu überwachen. Dieses System gibt Ihnen die nötigen Daten, um fundierte Entscheidungen zu treffen und das Projekt finanziell auf Kurs zu halten. Eine sorgfältige Budgetierung kombiniert mit effektivem Controlling sorgt dafür, dass das Projekt nicht nur im Zeitrahmen, sondern auch kosteneffizient abgeschlossen wird.

6. Meilensteine und Zeitplan festlegen

Meilensteine markieren wichtige Etappenziele im Projekt, um den Fortschritt zu überprüfen und das Projekt in sinnvolle Abschnitte zu unterteilen. Jeder Meilenstein repräsentiert einen bedeutenden Fortschritt, wie den Abschluss einer Projektphase oder die Erreichung eines wesentlichen Ziels. Diese Etappenziele helfen Ihnen, den Überblick zu behalten und sicherzustellen, dass das Projekt planmäßig voranschreitet.

Der Zeitplan gibt vor, wann welche Aufgaben erledigt werden müssen, um die Meilensteine rechtzeitig zu erreichen. Sie erstellen den Zeitplan, indem Sie die einzelnen Aufgaben und deren Abhängigkeiten analysieren und ihre Dauer realistisch einschätzen. Dieser Plan dient als Leitfaden für das gesamte Projektteam.

Um den Zeitplan flexibel zu halten, sollten Sie Pufferzeiten eingeplanen, die mögliche Verzögerungen abfangen können. Diese Reservezeiten bieten die nötige Flexibilität, um auf unvorhergesehene Ereignisse zu reagieren, ohne dass das gesamte Projekt in Verzug gerät. Ein gut strukturierter Zeitplan mit klar definierten Meilensteinen stellt sicher, dass das Projekt zielgerichtet voranschreitet und rechtzeitig abgeschlossen wird.

7. Ressourcenplanung und Aufgabenverteilung

Zuerst identifizieren Sie alle benötigten Ressourcen, wie Personal, Material und technische Mittel, die für das Projekt erforderlich sind. Dabei berücksichtigen Sie sowohl interne als auch externe Ressourcen, um sicherzustellen, dass alles verfügbar ist, was das Team benötigt, um die Projektziele zu erreichen.

Nachdem Sie die benötigten Ressourcen ermittelt haben, weisen Sie diese den entsprechenden Aufgaben zu. Diese Aufgabenverteilung erfolgt auf Basis der Qualifikationen und Kapazitäten der Teammitglieder. Eine klare Zuordnung der Aufgaben stellt sicher, dass jeder weiß, wofür er verantwortlich ist und wann die Arbeit erledigt sein muss. Dadurch vermeiden Sie Doppelarbeit und Engpässe.

Zusätzlich zur Aufgabenverteilung erstellen Sie einen Ressourcenplan, der den Einsatz und die Verfügbarkeit aller Ressourcen im Projektverlauf dokumentiert. Dieser Plan ermöglicht es Ihnen, den Ressourceneinsatz zu überwachen und bei Bedarf Anpassungen vorzunehmen.

8. Kommunikationsprozesse festlegen

In diesem Schritt legen Sie fest, wie die Kommunikation innerhalb des Teams sowie mit externen Stakeholdern abläuft. Sie bestimmen, welche Informationen ausgetauscht werden müssen, wer diese Informationen erhält und wann die Kommunikation stattfindet. Ein gut strukturierter Kommunikationsplan sorgt dafür, dass alle Beteiligten stets auf dem neuesten Stand sind und um Missverständnisse zu vermeiden.

Sie definieren regelmäßige Meetings, Berichte und Kommunikationskanäle, um den Informationsfluss zu gewährleisten. Dabei handelt es sich um wöchentliche Team-Meetings, monatliche Statusberichte oder spezielle Updates für Stakeholder. Durch festgelegte Kommunikationswege wissen alle, wann und wie sie relevante Informationen erhalten, und können ihre Aufgaben entsprechend planen. Eine konsistente und transparente Kommunikation stärkt das Vertrauen im Team und zwischen allen Projektbeteiligten.

Zusätzlich legen Sie auch den Umgang mit Feedback und Eskalationen fest. Es ist wichtig, dass das Team weiß, wie es konstruktives Feedback geben kann und was zu tun ist, wenn Probleme auftreten. Ein klarer Eskalationsprozess stellt sicher, dass das Team Probleme rechtzeitig adressiert und löst, bevor sie das Projekt gefährden. Somit schaffen gut organisierte Kommunikationsprozesse eine offene und produktive Arbeitsatmosphäre, die den Projekterfolg unterstützen.

Häufige Fehler bei der Projektplanerstellung

Starre Planung

Eine der häufigsten Fehlerquellen bei der Projektplanerstellung entsteht durch eine zu starre Planung. Wenn der Plan zu wenig Flexibilität bietet, gerät das Projekt durch unvorhergesehene Ereignisse ins Stocken. Da sich Projekte selten exakt so entwickeln, wie ursprünglich geplant, sollten Sie Pufferzeiten und alternative Szenarien einplanen. Eine starre Planung ignoriert diese Variablen und erschwert es dem Team, auf Änderungen zu reagieren.

Um eine starre Planung zu vermeiden, überprüfen Sie den Projektplan regelmäßig und nehmen bei Bedarf Anpassungen vor. So können Sie flexibel auf neue Informationen oder geänderte Rahmenbedingungen reagieren. Ein agiler Ansatz, bei dem Sie den Plan schrittweise anpassen, hilft Ihnen, das Projekt in der richtigen Richtung zu halten, auch wenn unerwartete Herausforderungen auftreten. Flexibilität im Projektplan sichert den Projekterfolg langfristig.

Mangelnde Kommunikation

Mangelnde Kommunikation ist ein weiterer häufiger Fehler bei der Projektplanerstellung. Wenn Informationen nicht rechtzeitig oder unvollständig weitergegeben werden, entstehen Missverständnisse, die den Projektfortschritt gefährden. Ohne klare Kommunikationswege weiß das Team oft nicht, wer für welche Aufgaben verantwortlich ist oder wie der aktuelle Stand des Projekts aussieht. Das führt zu Verzögerungen, unnötigen Fehlern und im schlimmsten Fall zum Scheitern des Projekts.

Um diesen Fehler zu vermeiden, legen Sie von Anfang an klare Kommunikationsprozesse fest. Definieren Sie regelmäßige Meetings und Berichte, in denen Sie den Projektstatus besprechen und offene Fragen klären. Nutzen Sie zudem zentrale Kommunikationsplattformen, auf denen alle relevanten Informationen für das Team zugänglich sind. Indem Sie für eine offene und transparente Kommunikation sorgen, stellen Sie sicher, dass alle Beteiligten stets informiert sind.

Unpassende Teamzusammenstellung

Eine unpassende Teamzusammenstellung kann den Erfolg eines Projekts erheblich gefährden. Wenn die Teammitglieder nicht über die erforderlichen Fähigkeiten oder Erfahrungen verfügen, um ihre Aufgaben zu erfüllen, leidet die Qualität der Arbeit. Auch persönliche Konflikte oder unklare Rollenverteilungen können die Zusammenarbeit erschweren und das Projekt aus dem Gleichgewicht bringen.

Um dies zu vermeiden, wählen Sie die Teammitglieder sorgfältig aus und stellen sicher, dass ihre Kompetenzen den Anforderungen des Projekts entsprechen. Achten Sie darauf, dass das Team über eine gute Mischung aus Fachwissen, Erfahrung und sozialen Fähigkeiten verfügt. Eine klare Zuweisung der Rollen und Verantwortlichkeiten hilft, Konflikte zu vermeiden und eine effektive Zusammenarbeit zu fördern. Wenn das Team gut aufgestellt ist, steigern Sie die Chancen, das Projekt erfolgreich und reibungslos abzuschließen.

Beispiele zur Projektplanung

Die folgenden Beispiele verdeutlichen, wie die beschriebenen Schritte und Aspekte in der Praxis angewendet werden können. Jeder Schritt trägt dazu bei, das Projekt strukturiert und effizient durchzuführen.

Projektplan Beispiel 1: Einführung einer neuen Software im Unternehmen

Dieses Szenario ist typisch für Projekte im IT-Bereich, bei denen technologische Änderungen umgesetzt werden müssen. Es zeigt die Komplexität, die mit technischen Anforderungen, der Integration in bestehende Systeme und der Schulung von Mitarbeitern verbunden ist. Es zeigt ein technisch anspruchsvolles und strategisch wichtiges Projekt auf, bei dem genaue Planung und Risikomanagement entscheidend sind.

1. Anforderungen erfassen und analysieren

  • Ziel: Einführung einer neuen CRM-Software.
  • Anforderungen: Integration mit bestehenden Systemen, Benutzerfreundlichkeit, Datenmigration.
  • Stakeholder: IT-Abteilung, Vertriebsabteilung, externe Anbieter.

2. Projektziele definieren

  • Hauptziel: Erfolgreiche Implementierung der CRM-Software innerhalb von 6 Monaten.
  • Zwischenziele: Abschluss der Systemintegration nach 3 Monaten, Schulung der Mitarbeiter nach 4 Monaten.

3. Erfolgskennzahlen festlegen

  • KPIs: Kundendatenverwaltungszeit

4. Beteiligte und Rollen definieren

  • Projektleiter: IT-Leiter.
  • Teammitglieder: IT-Spezialisten, Vertriebsmitarbeiter, externe Berater.
  • Rollen: IT-Spezialisten führen die Integration durch, Vertriebsmitarbeiter testen und geben Feedback.

5. Budgetierung des Projekts

  • Gesamtbudget: 100.000 €.
  • Aufteilung: Softwarelizenz: 40.000 Euro, Schulung: 20.000 Euro, externe Berater: 30.000 Euro, Reserve: 10.000 Euro.

6. Meilensteine und Zeitplan festlegen

  • Meilensteine:
    • Abschluss der Anforderungsanalyse (Monat 1).
    • Softwareintegration (Monat 3).
    • Schulung der Mitarbeiter (Monat 4).
    • Abschluss des Projekts (Monat 6).
  • Zeitplan: Gantt-Diagramm zeigt Aufgaben und Abhängigkeiten.

7. Ressourcenplanung und Aufgabenverteilung

  • Ressourcen: Interne IT-Kräfte, externe Berater, Softwarelizenzen.
  • Aufgaben: IT-Team führt technische Integration durch, externe Berater unterstützen bei der Migration und Schulung.

8. Kommunikationsprozesse festlegen

  • Meetings: Wöchentliche Status-Updates, monatliche Review-Meetings mit Stakeholdern.
  • Berichte: Monatliche Fortschrittsberichte an das Management.
  • Kanäle: E-Mail, Projektmanagement-Software (z.B. TimO).

Projektplan Beispiel 2: Veranstaltung eines Firmen-Events

Dieses Beispiel repräsentiert Projekte im Bereich Eventmanagement, die weniger technisch, aber dafür logistisch anspruchsvoll sind. Es umfasst die Planung und Koordination verschiedener Dienstleistungen, das Einhalten eines knappen Zeitplans und das Management von Budget und Ressourcen in einem weniger strukturierten Umfeld.

1. Anforderungen erfassen und analysieren

  • Ziel: Organisation eines Sommerfests für alle Mitarbeiter.
  • Anforderungen: Catering, Unterhaltung, Veranstaltungsort, Logistik.
  • Stakeholder: Personalabteilung, externe Dienstleister, Mitarbeiter.

2. Projektziele definieren

  • Hauptziel: Durchführung des Sommerfests mit 300 Teilnehmern innerhalb von 3 Monaten.
  • Zwischenziele: Buchung des Veranstaltungsortes und Caterers nach 1 Monat, Abschluss des Unterhaltungsprogramms nach 2 Monaten.

3. Erfolgskennzahlen festlegen

  • KPIs: Eventteilnehmer, Zufriedenheitsrate und Kosteneinhaltung

4. Beteiligte und Rollen definieren

  • Projektleiter: Eventmanager.
  • Teammitglieder: Personalabteilung, Eventagentur, Logistikkoordinator.
  • Rollen: Eventmanager koordiniert alle Aktivitäten, Personalabteilung kümmert sich um die Kommunikation mit den Mitarbeitern.

5. Budgetierung des Projekts

  • Gesamtbudget: 50.000 Euro.
  • Aufteilung: Catering: 20.000 Euro, Veranstaltungsort: 15.000 Euro, Unterhaltung: 10.000 Euro, Reserve: 5.000 Euro.

6. Meilensteine und Zeitplan festlegen

  • Meilensteine:
    • Veranstaltungsort buchen (Monat 1).
    • Catering bestätigen (Monat 2).
    • Abschluss des Programms (Monat 2).
    • Durchführung des Events (Monat 3).
  • Zeitplan: Kalender mit Aufgaben und Terminen.

7. Ressourcenplanung und Aufgabenverteilung

  • Ressourcen: Externe Eventagentur, interne Koordination, Catering-Dienstleister.
  • Aufgaben: Eventagentur plant und organisiert den Ablauf, die Personalabteilung verwaltet die Gästeliste.

8. Kommunikationsprozesse festlegen

  • Meetings: Wöchentliche Koordinationsgespräche mit der Eventagentur.
  • Berichte: Fortschrittsberichte an die Geschäftsleitung alle 2 Wochen.
  • Kanäle: E-Mail, Eventmanagement-Software.

Beide Projekte erfordern klare Zieldefinitionen, detaillierte Planungen, Budgetierung und effektives Ressourcenmanagement. Zudem sind in beiden Projekten eine gut strukturierte Kommunikation und ein proaktives Risikomanagement entscheidend, um den Projekterfolg sicherzustellen. Diese Grundprinzipien des Projektmanagements gelten unabhängig von der Art des Projekts.

Hilfreiche Tools zur Projektplan-Erstellung

Gantt-Diagramme

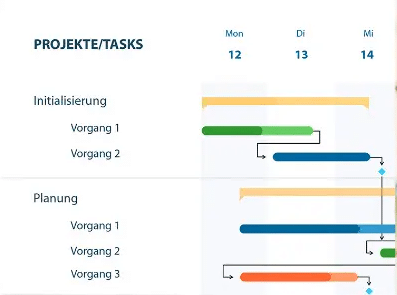

Gantt-Diagramme gehören zu den nützlichsten Werkzeugen bei der Erstellung eines Projektplans. Es visualisiert den Zeitplan eines Projekts, indem es die Aufgaben, deren Dauer und die Abhängigkeiten zwischen ihnen in einem Balkendiagramm darstellt. Diese Darstellung ermöglicht es Ihnen, den Projektfortschritt auf einen Blick zu erfassen und sicherzustellen, dass alle Aufgaben termingerecht abgeschlossen werden. Indem Sie die Aufgaben in einem Gantt-Diagramm anordnen, erkennen Sie sofort, welche Aufgaben parallel laufen können und welche voneinander abhängig sind.

Der Einsatz eines Gantt-Diagramms erleichtert nicht nur die Planung, sondern auch das Monitoring des Projekts. Wenn sich Termine verschieben oder zusätzliche Aufgaben hinzukommen, können Sie das Diagramm schnell anpassen und die Auswirkungen auf den gesamten Zeitplan nachvollziehen. So behalten Sie die Kontrolle über das Projekt und können rechtzeitig auf Veränderungen reagieren.

Viele Projektmanagement-Tools bieten integrierte Funktionen zur Erstellung von Gantt-Diagrammen, was die Anwendung besonders einfach und effizient macht. Auch TimO ermöglicht es Ihnen, Diagramme dynamisch zu aktualisieren und mit dem gesamten Team zu teilen. Durch die Verwendung eines Gantt-Diagramms gestalten Sie die Projektplanung und -überwachung transparenter und effektiver.

Projektmanagement-Tools

Projektmanagement-Tools erleichtern die Projektplanerstellung erheblich und bieten zahlreiche Funktionen, die die Planung, Durchführung und Überwachung von Projekten optimieren. Mit diesen Tools erstellen Sie Projektpläne, verwalten Aufgaben, koordinieren das Team und behalten den Überblick über den Projektfortschritt. Viele der Tools sind cloudbasiert, sodass Sie und Ihr Team jederzeit und von überall auf die Projektinformationen zugreifen können.

Solche Tools bieten oft integrierte Features wie Gantt-Diagramme, Kalenderansichten und Aufgabenlisten, die den Planungsprozess vereinfachen. Sie können Aufgaben priorisieren, Fristen festlegen und Ressourcen zuweisen, während das Tool automatisch Benachrichtigungen und Status-Updates an das Team sendet. Dies spart Zeit und reduziert das Risiko von Missverständnissen, da alle Beteiligten stets auf dem neuesten Stand bleiben.

Ein weiterer Vorteil digitaler Tools ist die Möglichkeit, Projekte in Echtzeit zu überwachen und auf Veränderungen schnell zu reagieren. Viele dieser Programme bieten detaillierte Berichte und Dashboards, die Ihnen helfen, den Fortschritt zu verfolgen und Engpässe frühzeitig zu erkennen. Durch den Einsatz digitaler Tools erhöhen Sie die Effizienz und Transparenz in Ihrem Projektmanagement und stellen sicher, dass das Projekt reibungslos verläuft.

All diese Vorteile bietet Ihnen auch das Projektmanagement-Software von TimO. Der Projektkalender ist ein digitaler Kalender, der es Teammitgliedern ermöglicht, Projekttermine, Besprechungen und Aufgaben in Echtzeit anzuzeigen und zu verwalten. TimO bietet Ihnen die Möglichkeit, alle Beteiligten auf dem gleichen Stand zu halten, und unterstützt die Kommunikation und Koordination zwischen ihnen. Mithilfe unserer Dashboards und Berichte können Sie Ihr Projekt in Echtzeit beobachten, kontrollieren und auswerten.

Projekte einfach planen und organisieren mit TimO®

Produktbild
  • Gesamter Projektablauf von Akquise bis Abrechnung
  • Übersichtliche Prozesse dank Kanban-Board und GANTT-Diagramm
  • Kostenloser Telefonsupport – ohne Warteschleife

Häufig gestellte Fragen (FAQ)

Was gehört in einen Projektplan?

Ein vollständiger Projektplan enthält klare Projektziele, einen detaillierten Zeitplan mit Aufgaben und Meilensteinen sowie eine umfassende Ressourcenplanung. Zusätzlich sollten eine Risikoanalyse und eine Kommunikationsstrategie integriert werden, um potenzielle Probleme frühzeitig zu erkennen und den Informationsfluss sicherzustellen. Diese Elemente bilden die Grundlage für eine erfolgreiche Projektumsetzung.

Wie detailliert soll ein Projektplan sein?

Der Detaillierungsgrad eines Projektplans hängt von der Komplexität des Projekts ab. Einfachere Projekte erfordern oft nur einen groben Überblick, während komplexe Projekte eine genaue Festlegung von Aufgaben, Zeitangaben und Zuständigkeiten benötigen. Wichtig ist, dass der Plan flexibel genug bleibt, um auf Veränderungen reagieren zu können.

Was tun bei Planänderungen?

Bei Planänderungen analysieren Sie zunächst die Auswirkungen auf Zeitplan, Budget und Ressourcen. Informieren Sie das Team und die Stakeholder rechtzeitig über die Anpassungen und passen Sie den Projektplan entsprechend an. Regelmäßige Überprüfungen und Flexibilität helfen, das Projekt trotz Änderungen erfolgreich abzuschließen.
